F様邸 外壁・屋根塗装・屋上防水・左官・波板交換(外壁:シリコン水性プラン / 屋根:フッ素プラン) / 14219

33日間

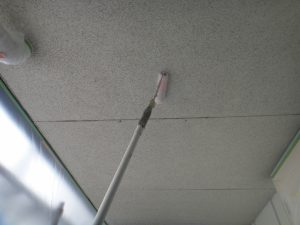

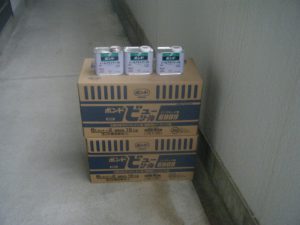

  • 材料搬入 [1]

    【シーリング】

    【屋上塩ビシート防水】

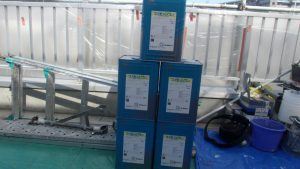

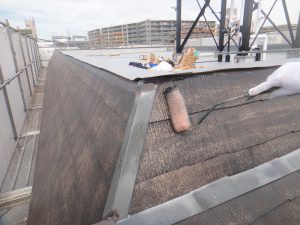

  • 材料搬入 [2]

    【屋上塩ビシート防水】

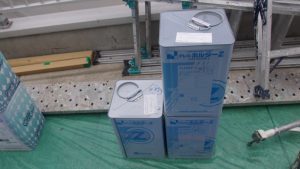

  • 材料搬入 [3]

    【屋根】

    【外壁・軒裏】

  • シーリング [1]

    【施工前】

    【旧シーリング撤去】

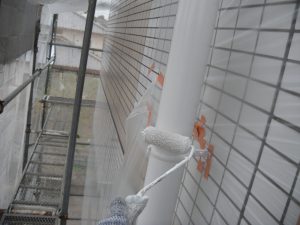

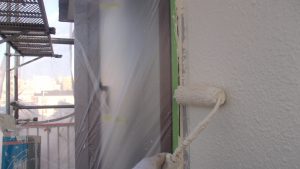

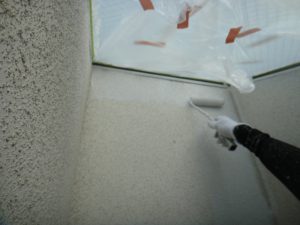

    【プライマー塗布】

    資材を保護し、上に塗る材料の密着を良くするために塗ります。

  • シーリング [2]

    【シーリング材充填】

    気密性や防水性を高めるため、建物の継ぎ目やひび割れなどの隙間を充填します。

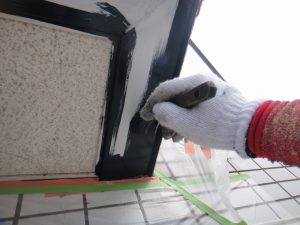

    【ヘラで押さえる】

    【施工後】

  • 外壁下地補修

    【施工前】

    (左)【塗膜の剥離】(右)【シーリング材充填】

    (右)気密性や防水性を高めるため、建物のひび割れなどの隙間を充填します。

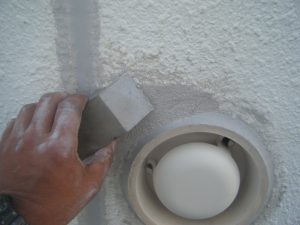

    【ヘラで押さえる】

    【施工後】

  • 屋上防水塗装 [1]

    【施工前】

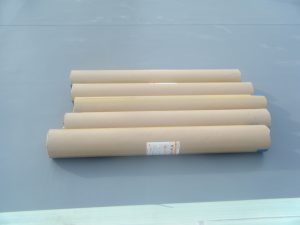

    【ゴムシート敷込】

    【改修ドレン接着】

  • 屋上防水塗装 [2]

    【塩ビ鋼板ディスク固定】

    (左)【笠木板金既設撤去】(右)【塩ビ鋼板プレート固定】

    【塩ビ鋼板プレート固定】

    【塩ビ鋼板プレート固定】

  • 屋上防水塗装 [3]

    (左)【塩ビシート敷込】(右)【プレートのシート接合】

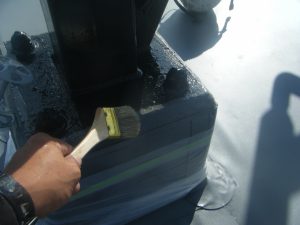

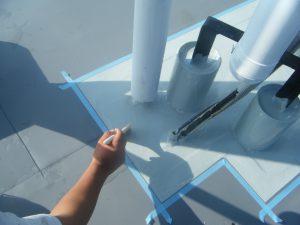

    【脱気筒取付け】

    (右)【脱気筒周囲増し張り接着】

  • 屋上防水塗装 [4]

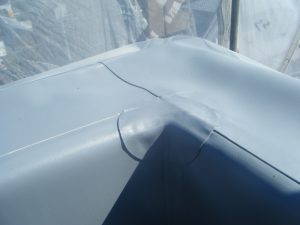

    【コーナーパッチ取付け】

    【コーナーパッチ取付け完了】

  • 屋上防水塗装 [5]

    (左)【施工前】(右)【プライマー塗布】

    (右)上に塗る材料の密着を良くする為に塗ります。

    【端末防水処理】

    (左)【中塗り1回目:防水材塗布】(右)【中塗り2回目:防水材塗布】

    【トップコート塗布 完了】

  • 屋上防水塗装 [6]

    (右)【下塗り:プライマー塗布】

    (右)資材を保護し、上に塗る材料の密着を良くするために塗ります。

    (左)【中塗り1回目:防水材塗布】(右)【中塗り2回目:防水材塗布】

    【上塗り:トップコート塗布】

  • 屋上防水塗装 [7]

    【ディスクのシート接合】

    (左)【隅部接着】(右)【施工後】

    【施工後】

  • 高圧洗浄

    【屋根】

    【外壁・軒裏】

  • 屋根塗装 [1]

    (左)【縁切り】(右)【縁切り 完了】

    (左)通気性・排水性を確保するため、タスペーサーを挿入し縁切りを施します。

    【下塗り1回目】

    屋根材を保護し、上に塗る塗料の密着を良くするため、下塗り剤を塗ります。

    【下塗り1回目 完了】

    【下塗り2回目】

  • 屋根塗装 [2]

    【下塗り2回目 完了】

    【上塗り1回目】

    屋根材を自然環境から守るため、上塗り剤を塗り保護します。

    【上塗り1回目 完了】

  • 屋根塗装 [3]

    【上塗り2回目】

    【施工後】

  • 軒裏塗装 [1]

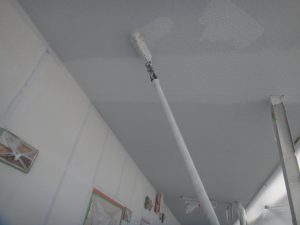

    【下塗り】

    外壁材を保護し、上に塗る塗料の密着を良くするため、下塗り剤を塗ります。

    【下塗り 完了】

    【パターン補修】

    既存のパターンに合わせて模様の復旧を行います。

    【パターン補修 完了】

  • 軒裏塗装 [2]

    【上塗り1回目】

    外壁材を自然環境から守るため、膜厚と層をつけ保護します。

    【上塗り1回目 完了】

  • 軒裏塗装 [3]

    【上塗り2回目】

    【施工後】

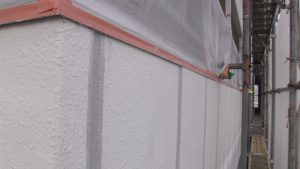

  • 外壁塗装 [1]

    【下塗り】

    外壁材を保護し、上に塗る塗料の密着を良くするため、下塗り剤を塗ります。

    【下塗り 完了】

  • 外壁塗装 [2]

    【中塗り】

    塗膜のひび割れや、壁のひび割れなどを目埋めするために中塗り剤を塗ります。

    【中塗り 完了】

  • 外壁塗装 [3]

    【上塗り1回目】

    外壁材を自然環境から守るため、膜厚と層をつけ保護します。

    【上塗り1回目 完了】

  • 外壁塗装 [4]

    【上塗り2回目】

    【上塗り2回目 完了】

  • 外壁塗装 [5]

    【上塗り3回目】

    【施工後】

  • 雨どい塗装

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・汚れを落とし細かな傷を付けます。

    【上塗り1回目】

    資材を自然環境から守るため、上塗り剤を塗り保護します。

    【上塗り2回目】

    【施工後】

  • 階段塗装 [1]

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・汚れを落とし細かな傷を付けます。

    【下塗り(サビ止)】

    鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    【下塗り(サビ止) 完了】

    【上塗り1回目】

    資材を自然環境から守るため、上塗り剤を塗り保護します。

  • 階段塗装 [2]

    【上塗り1回目 完了】

    【上塗り2回目】

    【施工後】

  • 物干し塗装

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・汚れを落とし細かな傷を付けます。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    【上塗り2回目】

    【施工後】

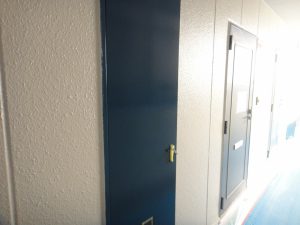

  • PS扉塗装-1

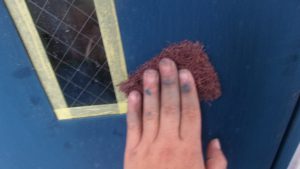

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・錆・汚れを落とし細かな傷を付けます。

    (左)【下塗り(サビ止)】(右)【下塗り(サビ止) 完了】

    (左)鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    (左)【上塗り2回目】(右)【施工後】

  • PS扉塗装-2

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・錆・汚れを落とし細かな傷を付けます。

    (左)【下塗り(サビ止)】(右)【下塗り(サビ止) 完了】

    (左)鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    (左)【上塗り2回目】(右)【施工後】

  • PS扉塗装-3

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・錆・汚れを落とし細かな傷を付けます。

    (左)【下塗り(サビ止)】(右)【下塗り(サビ止) 完了】

    (左)鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    (左)【上塗り2回目】(右)【施工後】

  • 設備BOX塗装-4

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・錆・汚れを落とし細かな傷を付けます。

    (左)【下塗り(サビ止)】(右)【下塗り(サビ止) 完了】

    (左)鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    (左)【上塗り2回目】(右)【施工後】

  • パーテーション塗装

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    【上塗り2回目】

    【施工後】

  • 電灯塗装

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・錆・汚れを落とし細かな傷を付けます。

    (左)【下塗り(サビ止)】(右)【下塗り(サビ止) 完了】

    (左)鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    (左)【上塗り1回目】(右)【上塗り1回目 完了】

    (左)資材を自然環境から守るため、上塗り剤を塗り保護します。

    (左)【上塗り2回目】(右)【施工後】

  • 他金属部塗装 [1]

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・汚れを落とし細かな傷を付けます。

    【下塗り(サビ止)】

    鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    【上塗り1回目】

    資材を自然環境から守るため、上塗り剤を塗り保護します。

  • 他金属部塗装 [2]

    【上塗り1回目 完了】

    【上塗り2回目】

    【施工後】

  • 材料空缶

    【シーリング】

    (右)【屋根】

    【外壁・軒裏】

  • 屋上鉄部塗装 [1]

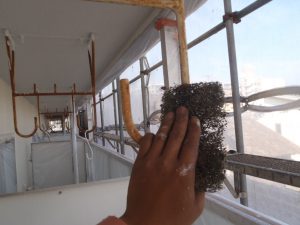

    【ケレン】

    上に塗る塗料の密着を良くするため、旧塗膜・汚れを落とし細かな傷を付けます。

    【下塗り(サビ止)】

    >鉄鋼がさびると資材の腐食が促進するため、錆止め剤を塗ります。

    【上塗り1回目】

    資材を自然環境から守るため、上塗り剤を塗り保護します。

  • 屋上鉄部塗装 [2]

    【上塗り2回目】

    【施工後】

  • 階段室壁塗装 [1]

    【下塗り】

    外壁材を保護し、上に塗る塗料の密着を良くするため、下塗り剤を塗ります。

    【下塗り 完了】

    (左)【中塗り】(右)【中塗り 完了】

    (左)塗膜のひび割れや、壁のひび割れなどを目埋めするために中塗り剤を塗ります。

    【上塗り1回目】

    外壁材を自然環境から守るため、膜厚と層をつけ保護します。

  • 階段室壁塗装 [2]

    【上塗り1回目 完了】

    【上塗り2回目】

    【施工後】

  • 完成

    (左)Before(右)After

無料勉強会

塗装工事で失敗しない方法をすべてお伝えします。

詳細はこちら

※「勉強会」はタツミ工業が独自に開催している講座です。自治体が主催するものではありません

塗装や防水・雨漏り補修のご相談・ご質問・無料診断、お見積りは無料です!

  • 小さな塗装工事でもお願いできますか?
  • 相見積もりで検討するけど、いいですか?
  • 概算金額を教えてもらえますか?
  • など、お気軽にお問い合わせください。
0120-71-8008

営業時間 : 午前9時~午後6時 土日祝も営業

無料診断やお問い合わせされても売り込みは一切いたしません! ご相談だけのお電話も大歓迎です。安心してお問い合わせください!

ご相談・ご質問・無料診断のご依頼フォームはこちら
ページトップへ戻る

0120-71-8008

営業時間:朝9時~午後6時(土日祝も営業)
